云南盛翔----------武定县城西北片区市政基础设施建设工程
武定县城西北片区市政基础设施建设工程

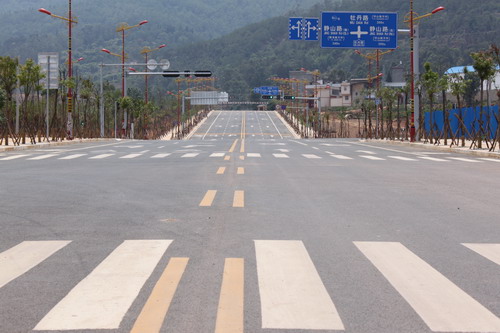

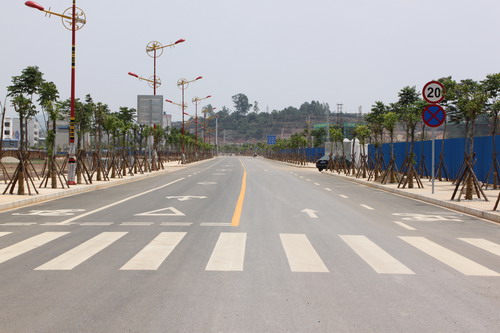

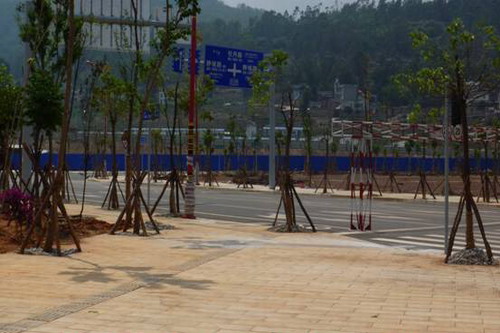

武定县城西北片区市政基础设施建设工程从2010年2月5日开工,合同工期240天,工程在武定县委、发改局和城投公司的正确领导下,通过征地拆迁的大量工作和参建各方的共同努力,工程进展顺利,路基分部工程于2010年5月20日完工,地下排水管网工程于2010年8月10日完工,基层结构工程工程于2010年11月20日完工,路面工程于2011年1月28日完工,地块土方回填工程于2011年1月30日完工,路灯工程于2011年2月5日完工,人行道及构筑物工程于2011年2月28日完工,绿化工程于2011年3月10日完工,交通信号工程于2011年4月5日完工,共八个施工标段,已完成设计文件和《工程建筑施工合同》内的全部工程任务。
